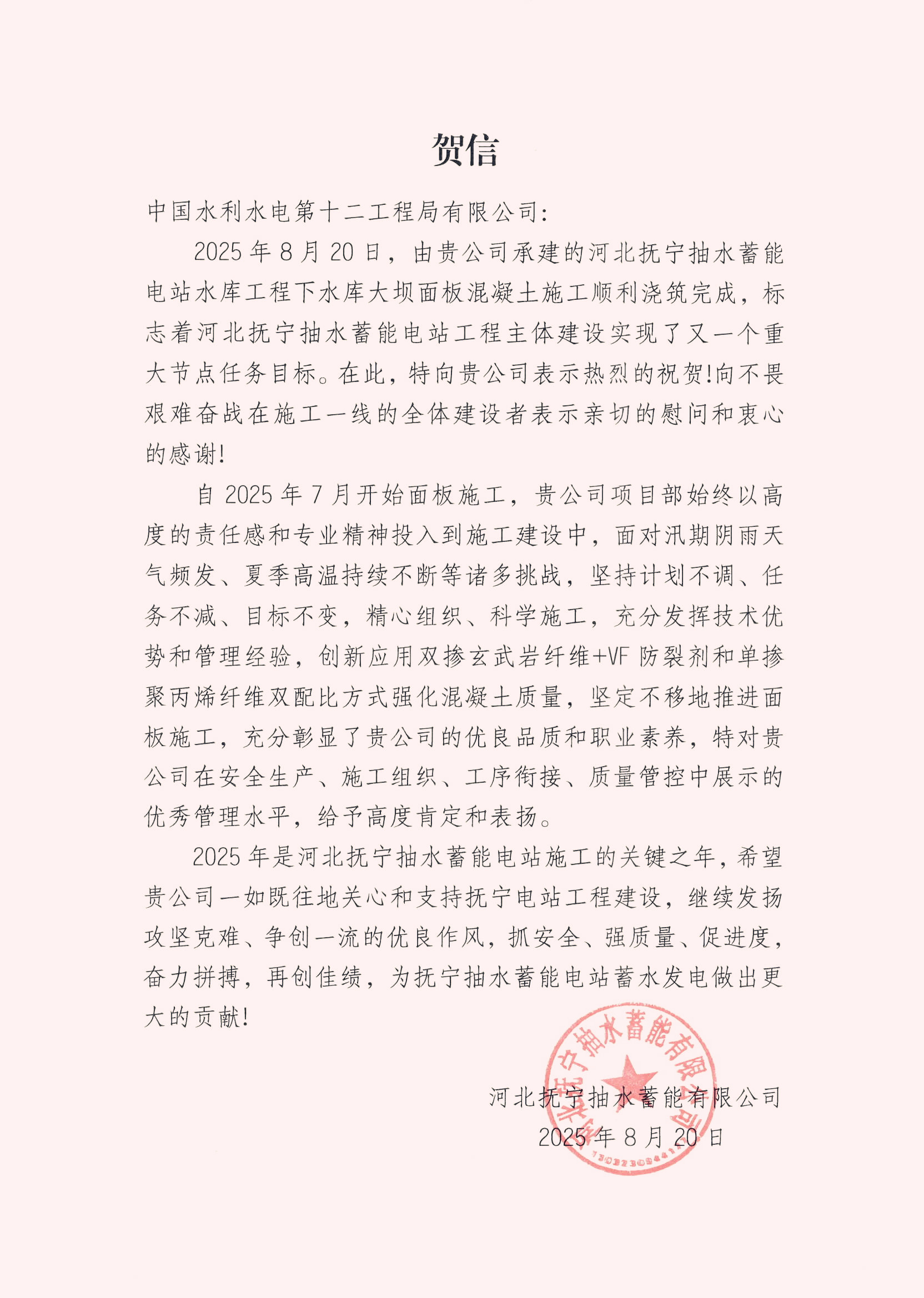

8月20日,隨著最后一車混凝土入倉、平倉振搗完成,歷經46天,總量1.2萬立方米的國網新源河北撫寧抽水蓄能電站下水庫大壩面板混凝土全部澆筑完成,較原計劃提前兩個月,為2026年下水庫蓄水奠定了堅實基礎。 撫寧項目下水庫大壩最大壩高66.0米,軸線長度372米,分為38塊進行澆筑。項目部秉持科學嚴謹?shù)膽B(tài)度,從“人、機、料、法、環、測”這六個關鍵立足點出發,針對大壩面板混凝土施工進行全方位、全過程的規劃部署。為切實保障施工進度,撫寧項目部科學規劃,精心編制施工方案,優化施工工藝,搶抓有利天氣,合理加大資源設備投入力度,嚴控各環節工序流暢銜接;采用骨料預冷+拌和用水制冷相結合的方式,克服面板混凝土夏季高溫影響;采取基坑集中匯水抽排與合理安排板塊澆筑順序方式應對汛期多雨天氣。 為保證面板質量,項目部積極采用新材料、新技術施工。由于地處北方,冬季氣溫較低且持續時間長,項目首次承接C30W12F300等級混凝土,為保證施工質量,項目部果斷采用雙摻玄武巖纖維+VF防裂劑和單摻聚丙烯纖維兩種配合比,強化混凝土施工質量;為提高智能化,項目部首創在滑膜上增加自動抹光一體機進行施工,進一步緩解了現場人員壓力;炷猎缙陂_裂是普遍問題,項目部發動集體智慧,選取試驗塊首推納米無機水性滲透結晶型材料(納米膠),在面板混凝土終凝前噴涂,提前抑制干縮開裂,省去了后續常規養護工序。在各項措施的有力保證下,項目部較原計劃成功提前兩個月完成下水庫大壩面板混凝土澆筑任務,不僅在高寒地區混凝土施工及新設備、新工藝應用方面積累了經驗、培養了人才,還為公司類似項目的施工提供了重要的實例運用參考。 下一步,撫寧項目部全體職工將始終秉持公司“追求卓越品質,鑄造精品工程”的質量文化理念,不忘初心、牢記使命,持續為公司的高質量發展貢獻力量。
|
|||||
