摘 要:高寒地區冬季施工面臨極端低溫、冰雪災害、材料性能衰減及復雜地質條件等多重挑戰,亟需系統性、動態化的安全管理模式。本文結合典型高寒工程實踐,提出“五維三化”協同管理體系(五維:人員、機械、材料、方法、環境;三化:標準化、智能化、精細化)。通過引入PDCA循環、LEC風險矩陣及智慧工地技術,構建覆蓋全要素的安全生產管理框架,并結合實際案例驗證體系有效性。研究表明,該體系可顯著降低事故率與設備故障率,為高寒地區冬季施工安全管理提供理論依據與實踐指導。 關鍵詞:高寒地區;冬季施工;五維三化
1引言 高寒地區冬季施工的復雜性源于極端氣候(如-30℃低溫、凍融循環、強風雪等),常常與復雜地質條件(如凍脹、坍塌風險等)雙重疊加。因此,高寒地區混凝土施工作業一直是我國建筑工程施工的難點之一[1]。混凝土早期強度偏低[2],張明奎[3]合理運用相關施工技術,為工程質量提供保障;費立軍[4]對高寒地區油田地面工程施工管理方法進行探討,對如何搞好工程質量、強化建筑結構、美化裝飾工程的依據方法,及其優化控制的科學方法進行研究;馬勇[5]做好“防人身傷害事故、防火災事故、防凍和防滑、防中毒,防交通事故及做好事故應急預案管理”的五防一管理工作,來確保高寒地區冬季施工安全。 傳統管理模式多聚焦單一風險點,缺乏系統性整合與動態化管控。本文基于典型工程實踐經驗,結合“五維三化”協同理論(五維:人、機、料、法、環;三化:標準化、智能化、精細化),構建覆蓋全要素的安全生產管理體系,為行業提供可復制的安全管理范式。

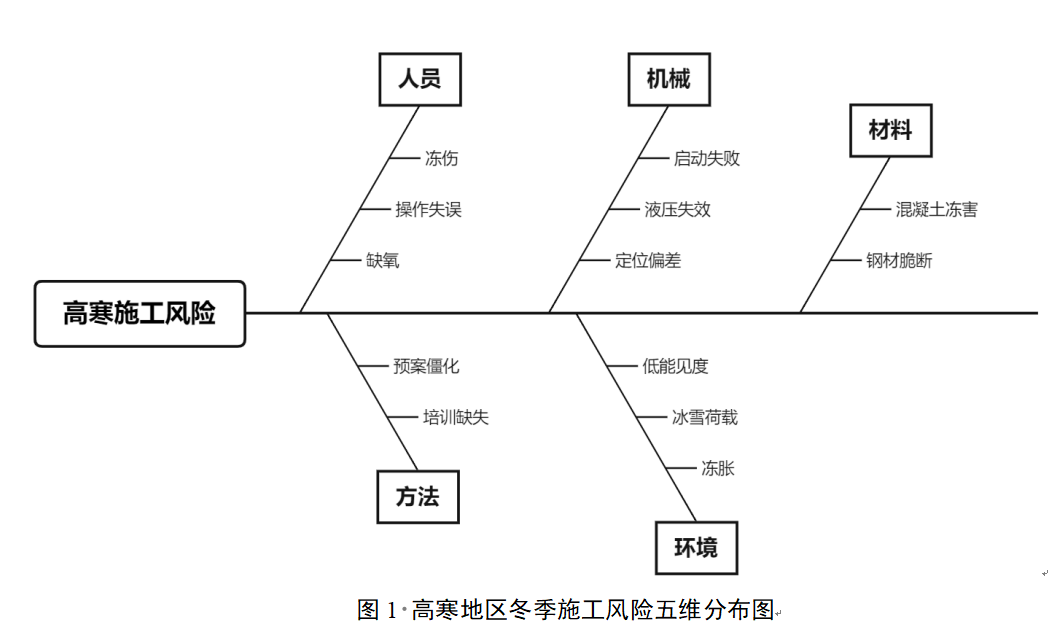

2高寒地區冬季施工風險特征分析 2.1五維風險耦合機制 高寒地區冬季施工風險并非孤立存在,而是通過“人機料法環”五維的復雜交互作用形成耦合效應,見圖1。
從人員維度來看,人體在低溫環境下熱量散失的速度加快,長時間暴露易導致凍傷、肢體麻木,甚至低溫癥,并且未佩戴防寒手套的工人手部有較大的凍傷風險。在工作中,人在低溫環境中的行為受限,厚重防護裝備大大降低操作的靈活性,特別是在高空作業時,安全繩結冰增加脫扣風險。最后,人在極端環境中會加劇疲勞感與判斷失誤率,密閉空間作業中心理壓力過大,可能引起恐慌情緒從而發生連鎖事故。 從機械維度來看,由于低溫性能衰減,柴油機啟動困難(-20℃時啟動成功率不足50%),液壓油黏度增加導致泵送壓力異常。低溫環境下,金屬構件的脆性增強,鋼材在-30℃下沖擊韌性下降40%,焊接接頭易脆斷。電子元件在低溫的環境中也有失效的風險,傳感器、控制器在低溫下精度漂移,北斗定位系統信號延遲。 從材料維度來看,由于混凝土未及時覆蓋保溫材料,混凝土內部水分結冰膨脹,導致凍害的發生,強度損失達30%~50%。瀝青在低溫環境中性能也會劣化,低溫下瀝青延展性下降,路面易開裂。密封材料也有失效的風險,如橡膠密封圈低溫硬化,引發液壓系統泄漏等。 從方法維度來看,項目安全管理制度脫節,傳統的安全規程未針對低溫環境細化,如未規定設備預熱時長、冰雪清除頻率等針對性的處理方式。安全管理人員教育培訓過于形式化,安全教育內容缺乏實操性,工人對一氧化碳中毒應急處置知識掌握不足。同時,應急預案實施過程僵化,救援流程未考慮冰雪路面通行限制,延誤黃金救援時間。 環境維度:凍脹破壞:凍土層活動導致基坑支護變形,最大位移達12cm(某地鐵站工程因凍脹被迫停工加固)。冰雪荷載:臨時工棚積雪超50cm,結構承載力不足引發坍塌(某項目工棚垮塌造成5人受傷)。能見度降低:強風雪天氣下可視距離不足10m,車輛碰撞風險激增(某物流區單日發生3起運輸事故)。
2.2管理短板實證 通過對某高寒地區典型工程的3年施工數據進行深度挖掘,以下簡稱H項目,結合實地調研與專家訪談,發現傳統管理模式在五維協同中存在顯著缺陷,具體短板實證如下: 2.2.1人員管理粗放化 當前高寒地區施工項目在人員管理方面存在顯著不足,主要表現為防護裝備配置不足、培訓流于形式以及行為監管失效等系統性缺陷。H項目初期因未強制配備自加熱裝備,導致凍傷事故率高達28%,其中手部凍傷占比達65%,暴露出個人防護裝備保溫性能嚴重不足的問題。更為嚴峻的是,新進場工人的三級安全教育覆蓋率僅為72%,培訓內容嚴重缺乏針對性,未能涵蓋高寒環境特有的低溫缺氧急救等關鍵知識,直接導致某隧洞工程發生3人一氧化碳中毒昏迷的重大事故。在行為監管方面,根據H項目統計數據顯示,高空作業未系安全帶、無證操作設備等違規行為月均發生28次,其中70%的違規事件因監控盲區而未被及時發現,反映出當前監管體系存在嚴重漏洞。 2.2.2機械維護滯后性 機械設備管理在高寒環境中面臨嚴峻挑戰,防凍措施執行不力、維護模式落后以及智能化程度低下等問題相互交織。H項目因未按規定更換低溫液壓油,繼續使用夏季L-HM32型號油液,在-25℃環境下造成63%的設備因油液凝固而停機,單次故障維修時間超過8小時,嚴重影響工程進度。傳統的"故障后維修"模式導致非計劃停機時間占比高達45%,H項目就因未能及時更換磨損軸承而引發輸送帶斷裂事故,造成直接經濟損失120萬元。更值得關注的是,當前僅有15%的工程項目配備了設備健康監測系統,某挖掘機因未安裝振動傳感器而未能預警液壓泵異常振動,最終導致泵體爆裂的嚴重后果。 2.2.3材料管理粗放化 材料管理環節的標準化缺失給高寒地區施工帶來重大隱患。某混凝土攪拌站因未設置保溫庫房,將水泥露天堆放導致結塊率達到8%,造成超過10萬元的經濟損失。在材料選型方面,由于缺乏系統的低溫性能數據庫,支護工程誤選Q235B鋼材,其在-30℃環境下的沖擊功僅14J,最終導致鋼拱架發生脆性斷裂并引發局部坍塌事故;炷羶龊Ψ揽氐娜笔瑯恿钊藫憂,某橋梁工程在澆筑后未及時覆蓋保溫層,3天后檢測發現抗壓強度損失高達42%,不僅需要返工還導致工期延誤22天。 2.2.4方法體系僵化 現有管理方法體系難以適應高寒環境的特殊要求,表現為應急預案脫離實際、風險評估形式化以及制度更新滯后等突出問題。H項目的《暴風雪應急預案》未能充分考慮山區道路通行限制,導致暴雪后救援車輛無法及時抵達現場,延誤救援時間達3小時之久。在風險分級方面,LEC法的應用存在嚴重的主觀性,70%的風險值計算偏差超過30%,致使3項重大隱患被錯誤判定為一般風險。更值得警惕的是,有些工程仍沿用5年前制定的安全規程,未能及時納入新型防凍劑使用規范,可能會發生導致混凝土養護溫度失控的風險。 2.2.5環境監測碎片化 環境監測體系的系統性不足給工程帶來潛在風險。如地鐵基坑工程沒有安裝凍脹傳感器,就不能及時發現凍融循環導致的支護樁位移,導致后續成本的增加。在冰雪災害預警方面,高寒地區的臨時工棚在設計時往往需要充分考慮區域最大降雪量,使其設計荷載僅能承受50厘米積雪(等效荷載0.75kN/m2),否則當實際積雪達到70厘米時結構就會垮塌,重則造成施工人員受傷的后果。并且,能見度管控的缺失同樣不容忽視,應根據能見度建立強風雪天氣行車限速機制,避免發生追尾等事故。 2.2.6管理短板根源分析 基于上述實證數據,管理短板的核心成因主要體現在四個方面:首先,標準化體系缺失,高寒環境專用安全標準尚未建立,部分操作流程仍沿用常溫規范,導致在設備預熱時長和混凝土養護溫度等方面存在不適應情況。其次,智能化技術的滲透不足,許多項目未充分應用物聯網監測技術,風險識別主要依賴人工巡檢,致使漏檢風險增加。此外,責任落實模糊化也是一大問題,“一崗雙責”的執行情況不足,造成安全員與施工員職責交叉,導致支護檢查記錄缺失,未能及時預警潛在風險。最后,資源配置不合理,應急物資的儲備未能滿足實際施工人員的需求,極端天氣情況下出現物資緊缺的問題。這些管理短板的存在,嚴重影響了高寒地區冬季施工的安全性與有效性。 3“五維三化”協同管理體系構建 3.1理論框架設計 基于風險管理理論與系統工程方法,構建“五維三化”協同管理模型,如圖2所示。 ![]()

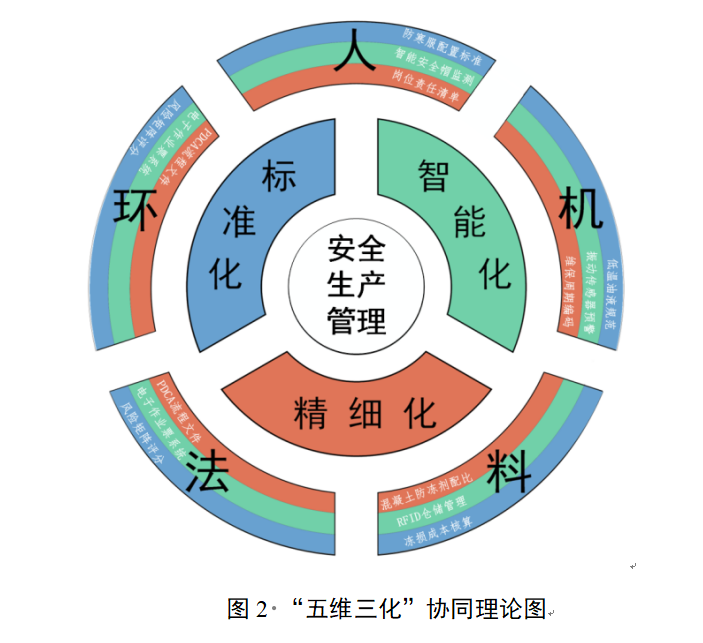

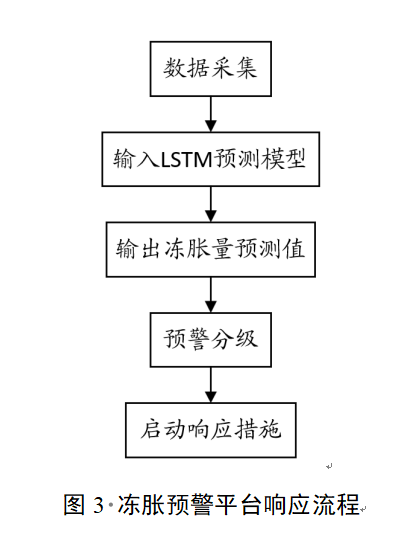

圖中,五維管控對象分別覆蓋人員、機械、材料、方法、環境全要素;三化實施路徑通過標準化、智能化、精細化策略實現動態風險管控;協同邏輯以標準化奠定基礎,智能化賦能過程,精細化保障落地,形成“識別—控制—優化”的閉環。 3.2標準化:夯實五維安全基礎 人員標準化:制定《高寒作業防護裝備配置標準》,明確-30℃以下需配備電加熱服、防滑冰爪等;編制《低溫作業培訓大綱》,包含凍傷急救、密閉空間逃生等必修課程。 機械標準化:規定柴油機預熱時長≥30分鐘(-20℃環境),液壓系統需使用-40℃低溫油液;建立《冬季設備維保清單》,細化潤滑點檢查、蓄電池保溫等要求。 材料標準化:強制使用早強型防凍混凝土(3天強度≥設計值70%),鋼材沖擊功≥27J(-40℃);制定《低溫倉儲管理規范》,要求水泥庫房溫度≥5℃、濕度≤60%。 方法標準化:推行“三級動火審批”制度,動火點需配備低溫滅火器與專職監護;編制《冰雪災害應急預案》,明確積雪厚度≥30cm時啟動停工機制。 環境標準化:設定隧洞CO濃度閾值≤24ppm,超標時自動啟動應急通風;要求臨時結構抗雪荷載≥0.5kN/m2,并通過BIM模型驗算。 3.3賦能動態風險管控 人員行為監控:智能安全帽集成UWB定位與體溫監測,體溫低于35℃自動報警;AI攝像頭識別未系安全帶、闖入禁區等違規行為,實時推送告警。 機械健康管理:安裝振動傳感器與油液分析儀,AI算法預測軸承壽命(誤差≤5%);北斗定位+GIS地圖監控車輛軌跡,超速時自動限油。 材料狀態感知:RFID標簽記錄混凝土入模溫度與養護數據,超標時觸發預警;紅外熱像儀掃描鋼構件,識別低溫脆性導致的微裂紋。 方法優化決策:數字孿生平臺模擬凍脹對支護結構的影響,優化施工順序;大數據分析歷史事故案例,生成風險防控優先級清單。 環境實時監測:分布式溫濕度傳感器組網,繪制凍土溫度場云圖;無人機群巡航監測積雪厚度,自動生成除雪路線。 3.4保障措施精準落地 責任精細到崗:推行“一崗一清單”,如安全員每日需完成20項檢查并掃碼上傳;建立“風險管控積分制”,違規操作扣分與績效工資掛鉤。 流程精細到點:爆破作業分解為16個步驟,每個步驟需雙人確認并錄像存檔;混凝土澆筑實行“溫度三控”:入!10℃、養護≥5℃、拆模溫差≤15℃。 資源精細到物:應急物資按“30分鐘響應”標準配置,包括衛星電話、高原制氧機等;設備潤滑油按“型號-溫度-用量”三維編碼管理,杜絕混用錯用。 4五維三化管理實踐與技術創新 4.1人員維度:從“被動防護”到“主動預警” 智能穿戴設備:某項目試用內置石墨烯發熱片的防寒服,可在-40℃環境下持續供熱8小時,配合心率監測功能,發現異常自動呼救。VR沉浸式培訓:通過虛擬現實模擬暴風雪逃生場景,受訓人員應急處置正確率從58%提升至92%。 4.2機械維度:從“事后維修”到“預測維護” 柴油機智能預熱系統:某工程采用WSK-QD300型電加熱套,預熱時間縮短至15分鐘,油耗降低20%。液壓系統健康管理:安裝在線油液顆粒計數器,實時監測污染度,提前更換濾芯避免故障。 4.3材料維度:從“經驗選型”到“數據驅動” 混凝土智慧養護:埋入式溫度傳感器+自動噴淋系統,確保養護溫度波動≤2℃(某項目28天強度標準差從3.5MPa降至1.2MPa)。 鋼材低溫數據庫:收錄Q345D等12種鋼材的-60℃~20℃沖擊功數據,指導低溫環境選材。 4.4從“文件管理”到“流程再造” 電子作業票系統:動火、高空等危險作業需掃碼申請,系統自動關聯風險控制措施(某項目作業票審批效率提升70%)。應急預案動態優化:基于演練數據修訂預案32處,如增加雪地摩托救援通道、便攜式融雪劑噴灑裝置。 4.5環境維度:從“人工巡檢”到“智能感知” 地?zé)崛谘┫到y(tǒng):某道路工程埋設碳纖維發熱電纜,融雪能耗較傳統方式降低40%。凍脹預警平臺:光纖光柵傳感器監測支護結構應變,結合氣象數據預測凍脹風險等級,具體響應流程如圖3所示。 ![]()
5結論與展望 本文針對高寒地區冬季施工的復雜性與安全挑戰,提出了基于“五維三化”協同管理體系的安全生產管理框架。通過對人員、機械、材料、方法和環境五個維度的系統性分析與整合,構建了標準化、智能化和精細化的管理策略。這一新型安全管理模式不僅為高寒地區的施工安全提供了理論依據與實踐指導,還為行業內的后續研究與實踐探索奠定了堅實基礎。 隨著科技的發展及管理理念的不斷創新,高寒地區冬季施工的安全管理體系將更加智能化和系統化。未來的研究可以圍繞智能化技術的深入應用、標準化制度的進一步完善以及動態反饋機制的建立展開,從而提升施工現場的安全管理水平。
參考文獻 [1]袁愛靈.高寒地區冬季混凝土施工技術及養護研究[J].陶瓷,2024,(12):228-230. [2]趙海忠,陳修華,黃輝.高寒高海拔地區冬季施工薄壁混凝土早期強度研究[J].湖南水利水電,2022,(03):88-90. [3]張明奎.高寒地區冬季混凝土施工技術及養護研究[J].居舍,2023,(17):37-39+42. [4]費立軍.淺談高寒地區地面工程施工管理[J].科技與企業,2014,(11):111. [5]馬勇,王占臣.高寒地區冬季施工在做好“五防、一管理”方能確保安全[J].黑龍江交通科技,2019,42(05):232-233.
|
|||||
