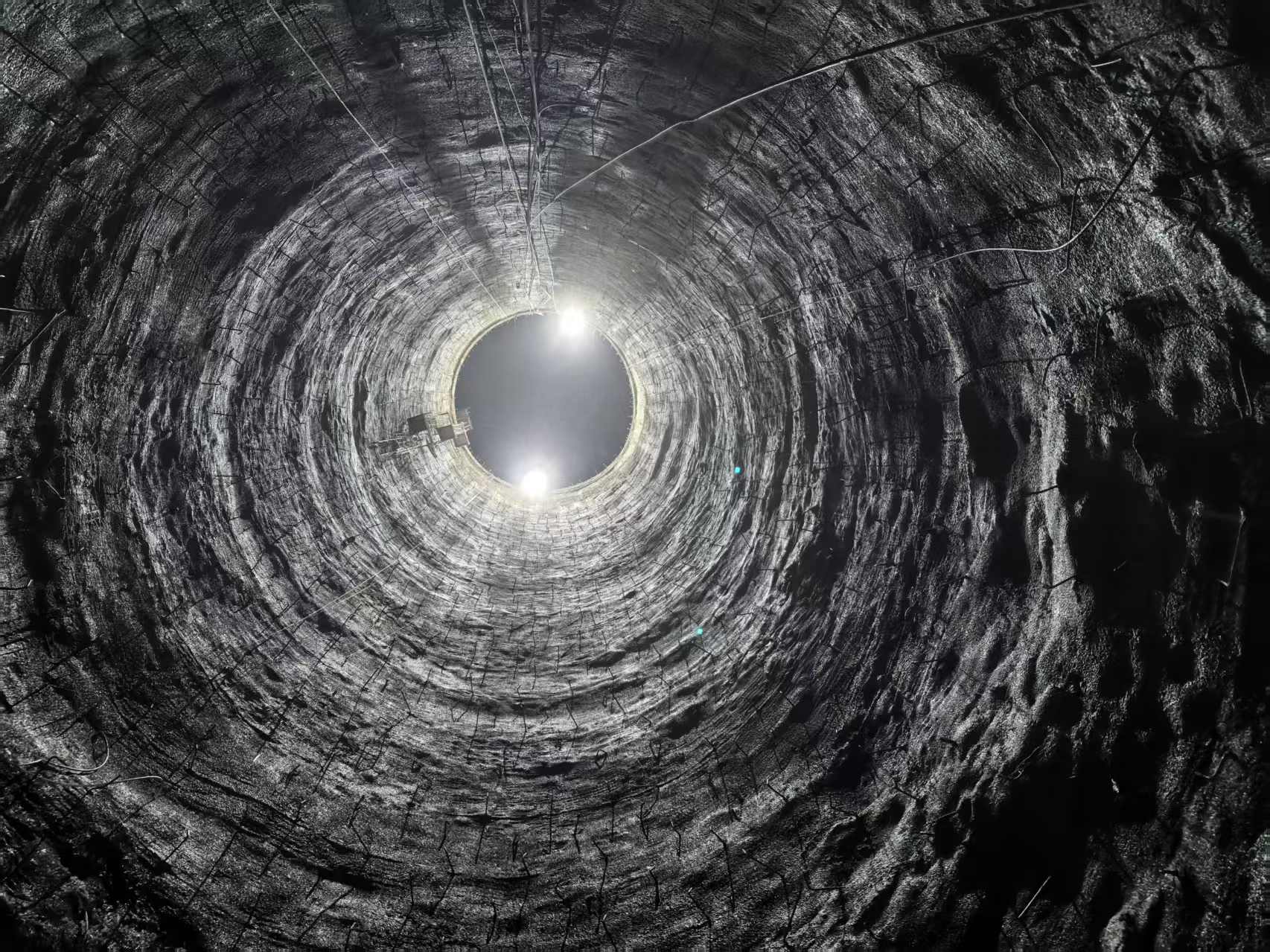

3月28日,水電十二局承建的浙江松陽抽水蓄能電站相繼實現兩個節點——上水庫1#引水調壓井全斷面貫通、1#施工支洞順利貫通,為后續主體工程建設按下“加速鍵”。 上水庫1#引水調壓井是連接引水豎井的核心樞紐,該井直徑15.6米、深97米,也是華東地區首條大直徑深豎井。面對井口地質破碎、局部涌水頻發、井內立體交叉施工等建設難題,項目部以“毫米級”精度實現阻抗段強約束區精確成型,為后續引水系統建設奠定堅實基礎。 上水庫1#施工支洞全長272.6米、凈斷面尺寸7.0米×6.5米(寬×高)。面對復雜地質與狹窄轉彎段雙重考驗,項目部攻堅克難、精益求精,以“月進尺速度184米、零事故、零偏差”的優異成績,圓滿完成施工建設任務。 浙江松陽抽水蓄能電站總裝機容量1400兆瓦,為一等大(1)型工程,樞紐工程主要建筑物由上水庫、下水庫、輸水系統、地下廠房和開關站等組成。電站上庫引水豎井長度531.2米,位居國內第一;引水系統采用立面一級豎井布置,總深度627米,與中國第一高樓上海中心大廈等高。工程建設難度位于國內前列,建設過程中將刷新多項紀錄,推動抽水蓄能電站建設水平邁上新臺階。水電十二局主要承擔松陽抽蓄電站上水庫主壩、副壩、庫盆防滲與防護、上水庫引水系統、交通工程等施工任務。 下一步,松陽抽蓄項目部將錨定“打造華東綠色能源樞紐”目標,以“滿格狀態”沖刺建設,進一步打響公司抽水蓄能電站拳頭品牌。
上水庫1#引水調壓井全斷面貫通
